I Skellefteå bygger Northvolt en batterifabrik. I Boden ska företaget H2 Green Steel öppna ett stålverk där vätgas ersätter kol i järnframställning vilket ger en kraftig reduktion av koldioxidutsläppen. Längre norrut genomför även LKAB, Vattenfall och SSAB tillverkning av stål baserad på vätgas, skriver Västerbottens-Kuriren.
De stora industrisatsningarna leder till en dramatisk ökning av behovet av produktion och distribution av el. Vätgastillverkning kräver stora mängder el. På grund av industrins elektrifiering och andra behov i stamnätet kommer Svenska kraftnät behöva anlägga ytterligare 6 000 kilometer stamnätsledning. Det handlar om investeringar på tio till tjugo miljarder kronor per år under de tio kommande åren. Utbyggnaden under tio år blir då mer omfattande än de senaste 30 åren.
Svenska kraftnäts utbyggnadsuppdrag inrymmer även ett krav på påskyndad handläggning. Ledningsprojekt som det brukar ta 15 år att slutföra ska vara avklarade på halva tiden. I den satsningen blir utbyggnaden av transmissionsnätet längs Norrlandskusten ett pilotprojekt.
– Vi genomför ett program med namnet Fossilfritt övre Norrland. I det ingår ett antal åtgärdspaket. Först ut är Norrlandskusten, berättar Maria Jalvemo, programledare.
Regeringen har godkänt ett investeringspaket på 8,4 miljarder kronor till Svenska Kraftnäts satsning i Norrland. Det handlar om att anlägga fem nya kraftledningar samt tre ställverk.

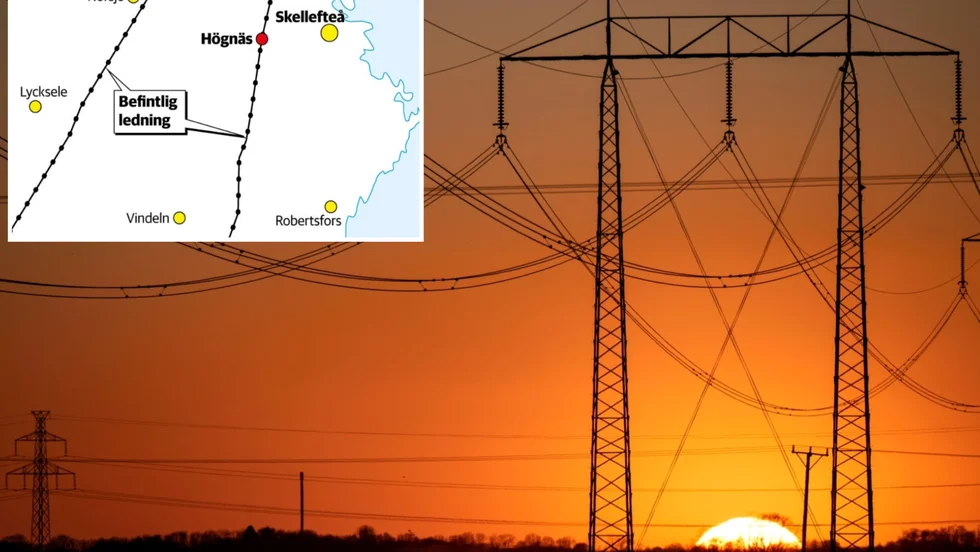

En av de nya kraftledningarna ska gå från Stornorrfors kraftstation och vidare norrut. Det blir en 400 kV-ledning. Ledningsgatan för en vanlig 400 kV-ledning är omkring 40 meter bred. Stolparna är 30-35 meter höga. Ledningen kommer att vara omkring elva mil lång. Målet är att den ska stå klar år 2030.
Det finns ännu inget färdigt förslag för hur sträckningen av den nya ledningen från Stornorrfors kraftstation kommer att se ut. Några utgångspunkter är att bygga den nya ledningen så nära den befintliga som möjligt samt att bygga den så rak som möjligt.
– I dag går det en kraftledning från Stornorrfors. Vi behöver bygga en till. Men vi vet inte hur nära vi kan gå befintlig ledning. Vi vet inte ens om den nya ledningen ska gå öster eller väster om den befintliga, säger Maria Jalvemo.
– Om vi håller oss hyfsat nära ledningen som går från Stornorrfors i dag innebär det inte jättestor skillnad i sträckning men det kan ha hänt saker. Skyddsvärda områden kan ha tillkommit.
Maria Jalvemo förklarar att den stundande processen innebär att Svenska kraftnät först presenterar några möjliga ledningskorridorer för myndigheter som kommuner och länsstyrelsen. Därefter väntar samråd med markägare och allmänheten. Kravet på en påskyndad process leder till nya arbetsmetoder.
– Vi kommer att jobba med workshops. Länsstyrelsen i Norrbotten har varit pådrivande i det arbetet. Kommuner, länsstyrelsen, Trafikverket, Vattenfall och industrier kan då vara med och tycka till från början.
Maria Jalvemo hoppas att det blir möjligt att arrangera en liknande grupprocess för anläggningar som berör Västerbotten.
– Vi har börjat fundera på hur vi kan ta kontakterna i Västerbotten. Arbetet har kommit längre i Norrbotten.
Enligt henne ska den påskyndade processen inte innebära att allmänheten får begränsade möjligheter att påverka dragningen av den nya kraftledningen.
