Underhållsarbetet av dammanläggningen påbörjades den 20 maj i år. Bron har sedan hållits öppen en månad under sommaren, men är nu återigen avstängd för reparationer. Sist bron var avstängd för renoveringar av dammen var under våren och sommaren 2014.
”Den mittersta luckan kommer behöva renoveras inom en snar framtid. Det var tänkt att göras nästa sommar, men det kan bli redan i vinter.”

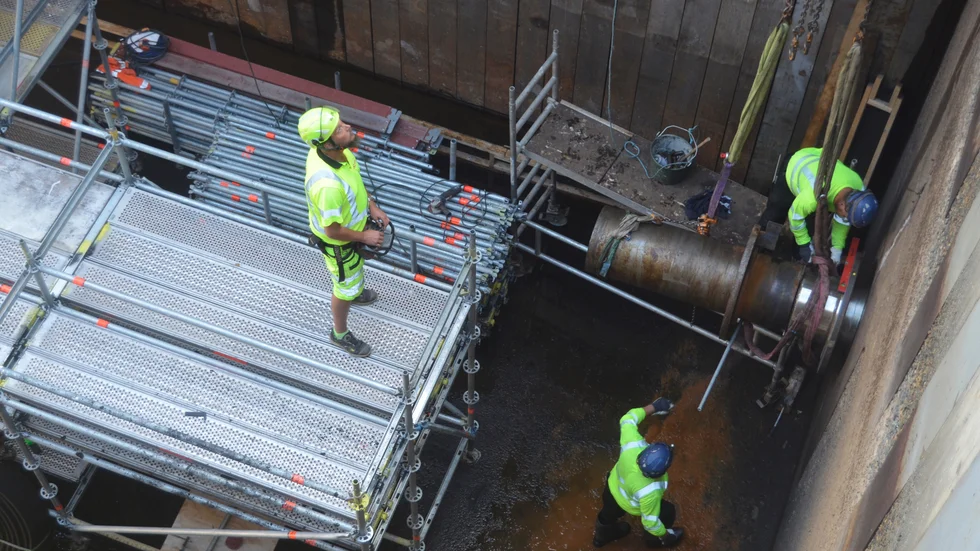

Det största arbetet består i att byta ut en av dammluckorna. Nu har man torrlagt området närmast den aktuella dammluckan och demonterat den gamla luckan. Den nya luckan väntas komma nästa vecka.
– Vi håller på att byta ut dammluckan som ligger närmast det södra landfästet. Den vi har haft är från 60-talet så det finns ett stort behov av att byta ut den, berättar projektledaren Per Elvnejd.
Även el- och kontrollutrustningen vid dammanläggningen ska förnyas och förutom detta har man lagat betongskador under vattnet med hjälp av dykare.
– Nästa vecka kommer arbetet med dykarna att fortsätta och göras klart.
Mellan 8 – 20 personer jobbar dagligen på plats med renoveringarna. Företaget Imus jobbar med själva bytet av dammluckan, bytet av elutrustningen står Boliden Electro för och dykarna som åtgärdar betongskadorna kommer från dykföretaget Sport & Dyk i Lycksele. Den nya dammluckan är tillverkad i Örnsköldsvik på Gullängets Mekaniska Verkstad och väger 50 ton.
– Den kommer att transporteras hit i fyra delar eftersom den är så pass stor och tung, sedan kommer den att svetsas ihop här nere på plats med start under nästa vecka, säger Per Elvnejd.
Nästa projekt som väntar är att renovera den mittersta av de tre dammluckorna och även om arbetet planerats till sommaren 2020, så kan det ske redan i vinter.
– Den mittersta luckan kommer behöva renoveras inom en snar framtid. Det var tänkt att göras nästa sommar, men det kan bli redan i vinter. Då kommer vi mestadels kunna ha ett körfält öppet och bara behöva stänga av bron helt under en kortare tid, avslutar Per Elvnejd.
